दिल्ली में निर्माण कार्यों पर पड़ा लॉकडाउन का असर, पांच-छह महीने देरी से पूरे होंगे काम

Mon, 11 May 2020 11:21 AM IST
प्राची प्रियम न्यूज डेस्क, अमर उजाला, नई दिल्ली
न्यूज डेस्क, अमर उजाला, नई दिल्ली Published by: प्राची प्रियम Updated Mon, 11 May 2020 11:21 AM IST
विज्ञापन
Coronavirus Pandemic sets back Delhi infra projects by five to six months
निर्माण कार्य (फाइल फोटो)

कोरोना वायरस के कारण फैली अव्यवस्था का दिल्ली में चल रहे तमाम निर्माण कार्यों पर भी बुरा असर पड़ रहा है। अचानक सबकुछ रुक जाने के कारण राजधानी में चल रहे प्रमुख बुनियादी परियोजनाओं को पूरा होने में निर्धारित समय से कम से कम पांच-छह महीने देर हो जाएगी।

विज्ञापन


इससे शहर के प्रमुख स्थानों पर यातायात को सुचारू बनाने और पैदल चलने वालों के लिए सड़कों को सुरक्षित बनाने के सरकारी प्रयासों में भी बाधा आ सकती है।

हालांकि लॉकडाउन में मिली छूट के बाद कुछ निर्माण कार्यों को फिर से शुरू किया गया है, लेकिन लंबे समय से ठप पड़े रहने के कारण ठेकेदारों के सामने पर्याप्त धन और कामगारों की उपलब्धता की समस्या बनी हुई है।
विज्ञापन


पिछले सप्ताह सरकार ने लॉकडाउन के मानदंडों में ढील दी थी, लेकिन अब भी कार्यस्थलों पर सामाजिक दूरी और कामगारों के लिए सुरक्षा के उचित प्रबंध को लेकर तमाम नियम लागू हैं।
विज्ञापन
विज्ञापन


कोरोना ही नहीं, उससे पहले भी करीब छह महीने से दिल्ली में निर्माण कार्यों को लेकर अड़चनें आ रही हैं। नवंबर में दिल्ली में बढ़े वायु प्रदूषण के कारण सभी निर्माण कार्यों पर रोक लगा दी गई थी। 14 फरवरी को फिर से काम शुरू करने की अनुमति मिली तो एक महीने बाद ही देशव्यापी लॉकडाउन लागू हो गया।

विभिन्न परियोजनाओं के साथ जुड़े अधिकारियों ने बताया कि लॉकडाउन के कारण हजारों की संख्या में मजदूर घरों को लौट रहे हैं। दूसरी ओर दिल्ली सरकार ने स्पष्ट कहा है कि वह प्राथमिकता के साथ केवल कोरोना संबंधित कार्यों के लिए ही धनराशि जारी करेगी। ऐसे में अचानक ठप हुए निर्माण कार्यों को वापस पटरी पर आने में काफी समय लगने की उम्मीद है।

सेंट्रल रोड रिसर्च इंस्टीट्यूट (सीआरआरआई) के ट्रैफिक इंजीनियरिंग और सेफ्टी डिवीजन के वरिष्ठ प्रमुख वैज्ञानिक एस वेलमुरुगन ने कहा कि इस तरह लंबे समय तक काम रुकने से न केवल यातायात की समस्या से छुटकारा पाने में समय लगेगा, बल्कि परियोजनाओं की लागत भी बढ़ेगी।

आश्रम अंडरपास और बारापुल्ला- तीन जैसी परियोजनाओं का जल्दी पूरी होना अत्यधिक आवश्यक है क्योंकि इसका असर आश्रम, रिंग रोड और आईटीओ जैसे भीड़-भाड़ वाले इलाकों में यातायात बाधाओं पर पड़ेगा।

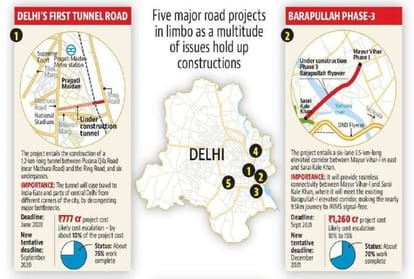

इन प्रमुख परियोजनाओं पर पड़ा है सबसे अधिक प्रभाव-

Coronavirus Pandemic sets back Delhi infra projects by five to six months
दिल्ली में निर्माण कार्यों पर पड़ा असर

रोड टनल
पीडब्ल्यूडी 777 करोड़ रुपये की इस परियोजना पर काम कर रहा है, जिसके तहत शहर के विभिन्न कोनों विशेष रूप से पूर्वी दिल्ली, नोएडा और गाजियाबाद से इंडिया गेट और मध्य दिल्ली के कुछ हिस्सों में घूमने के लिए आने वालों को यातायात व्यवस्था के सहारे राहत देने की योजना है।

पीडब्ल्यूडी के एक अधिकारी ने बताया कि इस परियोजना को जून तक पूरा किया जाना था, लेकिन अब इस सीमा को लगभग तीन महीने तक बढ़ाया जाना है। उन्होंने बताया कि बड़े निकास पंखे (एक्जहॉस्ट फैन), जो सुरंग के अंदर वाहनों से निकलने वाले धुएं को बाहर निकालकर सुरंग में वायु संचलन बनाए रखने के लिए उपयोग किए जाते हैं, जर्मनी से खरीदे जाने थे, लेकिन लॉकडाउन के कारण यह प्रक्रिया शुरू ही नहीं हो सकी।

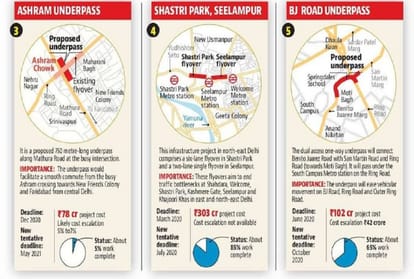

आश्रम अंडरपास
यह राजधानी की बहुप्रतीक्षित परियोजनाओं में से एक है क्योंकि यह अंडरपास दिल्ली के सबसे व्यस्ततम हिस्सों तक पहुंचने में मदद करेगा। परियोजना के तहत हमेशा व्यस्त रहने वाले आश्रम क्रासिंग के पास मथुरा रोड से होते हुए एक 750 मीटर लंबे अंडरपास का निर्माण किया जाना है।

इस परियोजना में रिंग रोड तक जाने वाले आश्रम फ्लाईओवर का विस्तार कर उसे डीएनडी फ्लाईवे के शुरूआती छोर तक जोड़ने की भी योजना है। पीडब्ल्यूडी अधिकारियों के अनुसार, अब तक अंडरपास का केवल पांच प्रतिशत निर्माण कार्य पूरा हुआ है, जबकि फ्लाईओवर विस्तार का निर्माण शुरू होना बाकी है।


Coronavirus Pandemic sets back Delhi infra projects by five to six months
दिल्ली में निर्माण कार्यों पर पड़ा असर

उन्होंने बताया कि साइट मार्किंग, साइट सर्वेक्षण और उपयोगिता पहचान जैसे प्रारंभिक कार्य पूरे हो गए थे, लेकिन हम पूरी तरह से निर्माण कार्य शुरू नहीं कर सके क्योंकि शाहीन बाग में विरोध प्रदर्शन चल रहा था, जिसके कारण ट्रैफिक डायवर्जन संभव नहीं था। इसके बाद लॉकडाउन लागू हो गया, जिसके कारण निर्माण रुक गया है।

बारापुला फेज- तीन
इस एलिवेटेड कॉरिडोर का उद्देश्य मयूर विहार- फेज एक और सराय काले खां के बीच निर्बाध कनेक्टिविटी प्रदान करना है। यह कॉरिडोर मौजूदा बारापुल्ला- एक एलिवेटेड कॉरिडोर से जाकर मिल जाएगा। इससे अखिल भारतीय आयुर्विज्ञान संस्थान (एम्स) जाने वाला रास्ता 9.5 किलोमीटर तक सिग्नल मुक्त हो जाएगा।

सितंबर 2019 में, भूमि अधिग्रहण संबंधित एक सरकारी फैसले के कारण चार साल तक काम रुक गया था। हालांकि पीडब्ल्यूडी के अधिकारी ने बताया कि पहले आदर्श आचार संहिता के कारण और अब कोरोना वायरस लॉकडाउन के कारण भूमि अधिग्रहण शुरू नहीं हो सका है।
