Parvati Hydropower Project: 15 साल की देरी से 3,919 करोड़ से बढ़कर 11,134 करोड़ पहुंची लागत

Thu, 09 Nov 2023 11:00 AM IST
Krishan Singh हरिराम चौधरी, संवाद न्यूज, सैंज (कुल्लू)
हरिराम चौधरी, संवाद न्यूज, सैंज (कुल्लू) Published by: Krishan Singh Updated Thu, 09 Nov 2023 11:00 AM IST
सार

 800 मेगावाट की विद्युत उत्पादन क्षमता वाली परियोजना की लागत दिसंबर 2001 में 3919.59 करोड़ रुपये थी, जो अब बढ़कर 11,134 करोड़ रुपये से अधिक हो चुकी है। शुरुआती दौर में परियोजना को पूरा करने का लक्ष्य 2009 था, मगर अब 2024 हो गया है।

विज्ञापन
Parvati Hydropower Project: After delay of 15 years, cost increased from Rs 3,919 crore to Rs 11,134 crore, ni

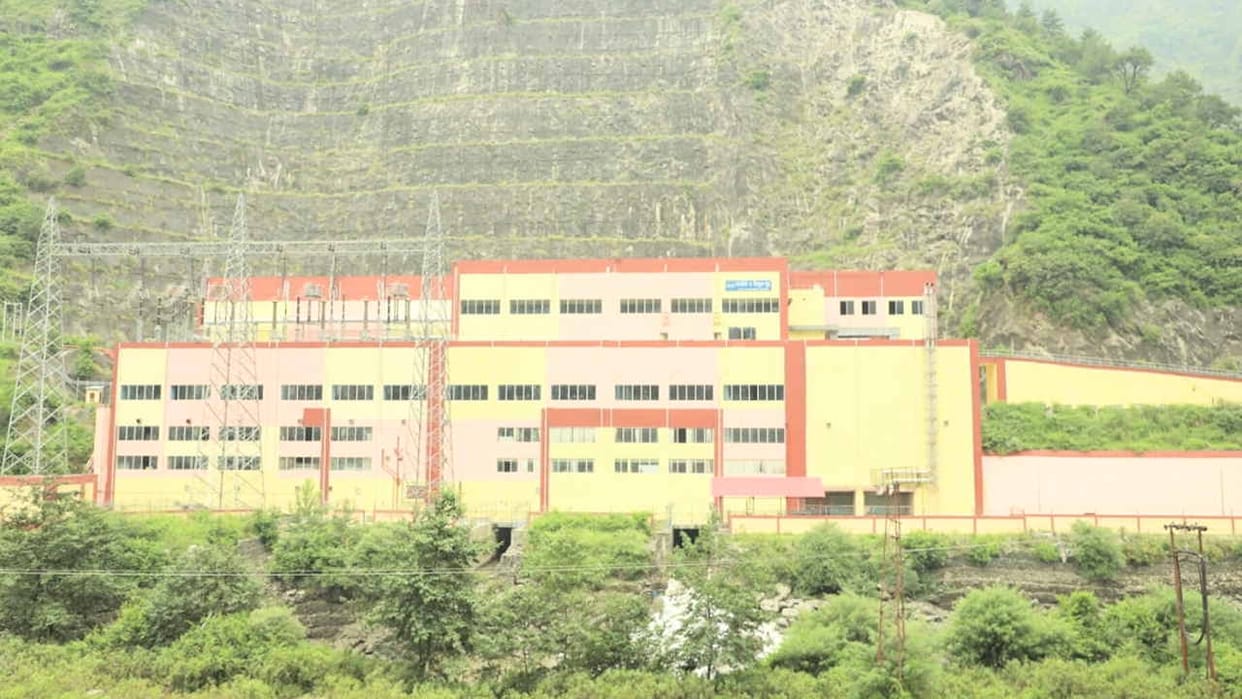

पार्वती जल विद्युत परियोजना - फोटो : संवाद

विस्तार

पार्वती जल विद्युत परियोजना की राह कभी आसान नहीं रही। चरण-3 के 32 किमी की हेड रेस टनल की खुदाई में ही कंपनी को 24 वर्ष लग गए। इससे इसकी लागत तीन गुणा बढ़ गई। 800 मेगावाट की विद्युत उत्पादन क्षमता वाली परियोजना की लागत दिसंबर 2001 में 3919.59 करोड़ रुपये थी, जो अब बढ़कर 11,134 करोड़ रुपये से अधिक हो चुकी है। शुरुआती दौर में परियोजना को पूरा करने का लक्ष्य 2009 था, मगर अब 2024 हो गया है। इस दौरान देशभर को मिलने वाली बिजली से होने वाले विकास पर भी विपरित असर पड़ा है।

विज्ञापन


एनएचपीसी ने परियोजना का निर्माण वर्ष 2000 में शुरू हुआ था। तत्कालीन प्रधानमंत्री अटल बिहारी वाजपेयी ने इसका शुभारंभ किया था। इसके बाद 2003 में हेड रेस टनल की खुदाई का काम टीबीएम से शुरू हुआ। नवंबर 2006 में सुरंग में भारी मलबा घुसने से टीबीएम क्षतिग्रस्त हो गई। उस दौरान टनल का चार किमी खुदाई का काम पूरा हो चुका था। मई 2010 में एनएचपीसी ने टीबीएम की मदद से निर्माण फिर शुरू किया लेकिन बोरिंग का काम पूरा नहीं हो सका।
विज्ञापन


2014 तक भारी लागत से केवल 70 मीटर से अधिक खुदाई की गई थी। परियोजना प्रबंधन ने हार नहीं मानी और काम जारी रखा। इस बीच जीवा नाला का पानी डाइवर्ट कर सिउंड पावर हाउस में एक टरबाइन चलाकर बिजली उत्पादन शुरू किया गया लेकिन जुलाई 2022 में पावर हाउस के अंदर आग लगने से उत्पादन में फिर बाधा आई। पार्वती परियोजना चरण दो में ऊर्जा उत्पादन से चंडीगढ, दिल्ली, हिमाचल, हरियाणा, जम्मू-कश्मीर, पंजाब, राजस्थान, उत्तराखंड और उत्तर प्रदेश जैसे राज्य रोशन होंगे। परियोजना का पावर हाउस 2012 में बनकर तैयार हो चुका है। बरशैनी में बांध भी बनाया जा चुका है।
विज्ञापन
विज्ञापन


अमेरिकी तकनीक से बनी है टरबाइन
पार्वती परियोजना चरण दो में बिजली उत्पादन करने वाली टरबाइन अमेरिकी तकनीक से बनाई गई है। एनएचपीसी के निदेशक निर्मल सिंह ने बताया कि पेल्टन व्हील या पेल्टन टरबाइन एक अलग तरह की टरबाइन है। उन्होंने कहा कि चरण दो में दिसंबर 2024 तक उत्पादन शुरू होगा।
