उत्तराखंड कैग रिपोर्ट : सामरिक और सीमांत सड़क की डीपीआर ही गलत बना दी
खबरें लगातार पढ़ने के लिए अमर उजाला एप डाउनलोड करें
या
वेबसाइट पर पढ़ना जारी रखने के लिए वीडियो विज्ञापन देखें
अगर आपके पास प्रीमियम मेंबरशिप है तो

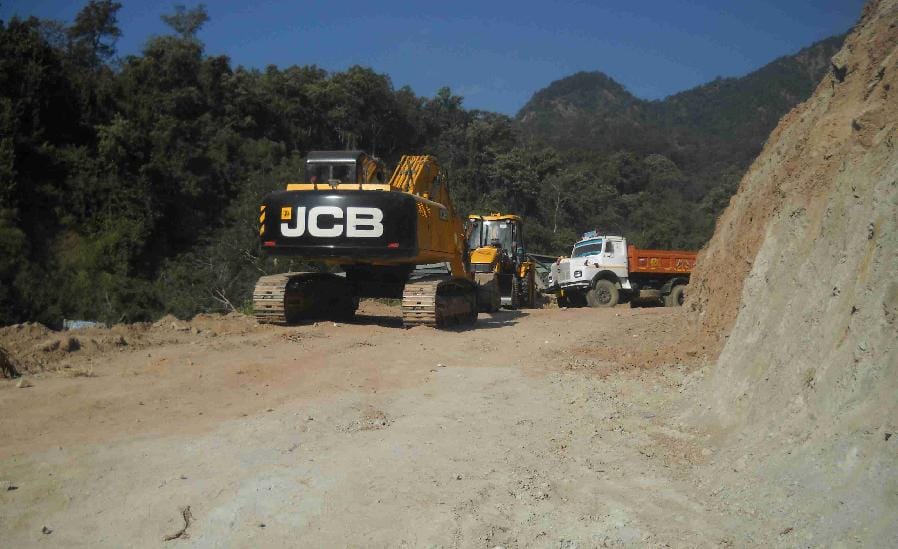

सामरिक महत्व की नेपाल सीमा क्षेत्र की टनकपुर-जौलजीबी सड़क की विस्तृत परियोजना रिपोर्ट (डीपीआर) गलत बना दी गई। 263 किलोमीटर की खुली नेपाल सीमा में करीब 173 किलोमीटर सड़क का निर्माण प्रस्तावित किया गया और सर्वे से जाहिर हुआ कि सड़क की वास्तविक लंबाई केवल 135 किलोमीटर की ही थी।
कैग रिपोर्ट में खुलासा : उत्तराखंड के लोगों का स्वास्थ्य भगवान भरोसे
महालेखा परीक्षक की शनिवार को सदन के पटल पर रखी गई रिपोर्ट के मुताबिक लोक निर्माण विभाग ने ठेकेदार को साफ तौर पर यह बताया ही नहीं कि सड़क बननी कहां-कहां है। इसका नतीजा यह रहा कि सरकार को करीब 1.92 करोड़ का अतिरिक्त नुकसान उठाना पड़ा। इस सड़क के लिए केंद्र सरकार ने करीब 209 करोड़ रुपये दिए थे। इसमें से 73 करोड़ रुपये ही आठ साल मेें खर्च हो पाए।
सामरिक महत्व की सड़क होने के बावजूद विस्तृत परियोजना रिपोर्ट तैयार करने में लापरवाही बरती गई। कैग ने पाया कि डीपीआर ही गलत तैयार की गई। भारतीय रोड कांग्रेस कोड का पालन न कर करीब 12 किलोमीटर सड़क तैयार कर दी गई।
सड़क निर्माण में कटने वाले पेड़ों की वन विभाग से समय से अनुमति ली ही नहीं गई। निर्माण कार्य की गुणवत्ता की निगरानी के लिए थर्ड पार्टी ऑडिट का सहारा नहीं लिया गया और 9.21 करोड़ रुपये ही अन्य कार्य में खर्च किए गए।
सड़क की डिजाइनिंग में भी कमी
सुरक्षा पर कैबिनेट समिति ने 2010 में अपनी टिप्पणी दी थी और कहा था कि भारतीय रोड कांग्रेस कोड के हिसाब से सड़क बनाई जाए। इस सड़क से सेवा और सैन्य उपकरणों का लाया और ले जाया जाना है।
पाया गया कि सड़क के 12 किलोमीटर हिस्से की विस्तृत परियोजना रिपोर्ट तैयार करने से पहले यातायात सर्वे किया ही नहीं गया। थुलिगाड़ से रुपालीगढ़ तक के 43 किलोमीटर के हिस्से में डीपीआर को तैयार करने में पांच साल का समय लगा। पंचेश्वर बांध के प्रस्ताव के कारण डीपीआर बदली गई। देरी के कारण कोरोना का प्रभाव भी सामने आया और ठेकेदार ने समय बढ़ाने की मांग की।
दस्तावेजों की जांच नहीं की, 25 किलोमीटर सड़क कब पूरी होगी पता नहीं
ठेकेदार के दस्तावेज की जांच सही तरीके से होने के कारण अनुबंध निरस्त हुआ और मामला कोर्ट में गया। अब सरकार को पता ही नहीं है कि सड़क कब बनेगी। ठेकेदार ने भी 104 करोड़ रुपये के मुआवजे का दावा किया हुआ है।
सड़क की लागत बढ़ेगी, केवल 12 किलोमीटर सड़क बनी
कैग ने माना है कि केवल 12 किलोमीटर सड़क ही बन पाई है। इससे अब सड़क की लागत बढ़ना भी तय है। कैग ने कहा कि सीमांत और सामरिक महत्व को देखते हुए सरकार पहले औपचारिकताएं पूरी करे और इस सड़क को जल्द से जल्द बनाने का प्रयास करे।
