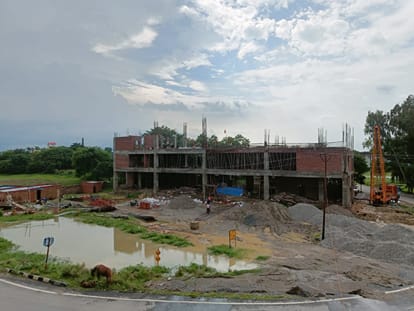

रोजा में निर्माणाधीन सेटेलाइट बस अड्डा। संवाद
रोजा। नेशनल हाईवे पर हांडा कॉलोनी चौराहे के पास निर्माणाधीन सेटेलाइट बस अड्डे पर प्लेटफार्म के निर्माण में बिजली की लाइन बाधक बन रही है। डीएम के निर्देश के बाद भी विद्युत निगम ने लाइन हटाने की कोई कार्ययोजना नहीं बनाई है।
12 करोड़ 48 लाख 51 हजार रुपये की लागत से बनने वाले सेटेलाइट बस स्टैंड के निर्माण का कार्य सीएंडडीएस संस्था करा रही है। बस स्टैंड का दो मंजिला भवन बनकर तैयार हो गया है। तीसरी मंजिल का निर्माण शेष है।
जेई शुभम मिश्रा ने बताया कि स्वीकृत धनराशि की आधी रकम आवंटित की गई है। शेष किस्त आना बाकी है। बस स्टैंड के पीछे इलेक्ट्रिक सर्विस स्टेशन और टैंक का काम भी तेजी से चल रहा है। 50 फीसदी कार्य पूरा भी हो गया है।
-
जनवरी तक कार्य को पूर्ण करने का लक्ष्य है। बिजली की लाइन को हटाने के लिए विद्युत निगम के अधिकारियों से वार्ता की गई है।
शुभम मिश्रा, जेई, सीएंडडीएस
-
बिजली की लाइन हटाने के लिए एस्टीमेट तैयार कराया है। कार्यदायी संस्था जब रुपये जमा कर देगी, तबलाइन को हटाने का काम शुरू करा देंगे। -अजय यादव, जेई, विद्युत निगम, रोजा
